引言

在现代软件开发的复杂生态中,从臃肿的单体遗留系统向敏捷的微服务架构转型,不仅是一场技术层面的重构,更是一次深刻的文化与组织挑战。当企业面临极端的商业压力——例如全国零售巨头合同的紧迫交付期限,或是沉重的技术债务时,原本旨在拥抱变化的敏捷纪律往往会退化为“迷你瀑布”(Mini-Waterfall),为了追求表面的速度而牺牲了系统的结构性与团队的协作本质。

本案例研究聚焦于EcoStream,一个在快速功能部署与架构结构完整性之间艰难挣扎的SaaS平台。我们将统一建模语言(UML)作为诊断透镜,层层剖析团队沟通、迭代治理和流程流转中的断层,揭示为何高压环境往往会触发系统性的敏捷失效。本文旨在探讨,如何通过形式化地理解团队交互与开发状态,为重塑产品生命周期提供所需的清晰度与控制力。

执行摘要

EcoStream是一家成熟的中型技术公司,提供一个连接本地有机农场与城市零售杂货连锁的SaaS平台。在成功服务50家本地农场后,公司正试图从单体架构向微服务架构转型,以承接一家全国杂货零售商的庞大合同。此次扩张需要集成实时物流追踪、自动化需求预测以及复杂的多供应商库存管理。

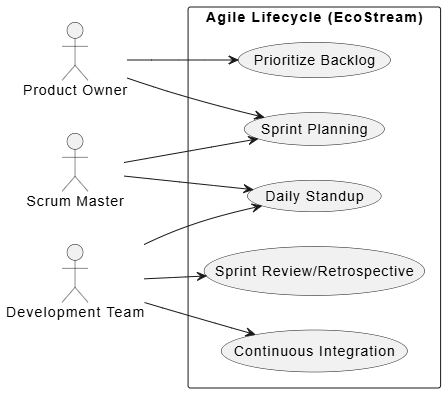

EcoStream 用例图示例

以下是使用PlantUML语法为EcoStream项目构建的UML建模示例。

1. 用例图

该图定义了利益相关者(产品负责人、开发团队)与敏捷流程需求(Sprint规划、梳理和交付)之间的交互。

@startuml
left to right direction
actor "Product Owner" as PO
actor "Development Team" as Dev
actor "Scrum Master" as SM

rectangle "Agile Lifecycle (EcoStream)" {
usecase "Prioritize Backlog" as UC1
usecase "Sprint Planning" as UC2
usecase "Daily Standup" as UC3
usecase "Continuous Integration" as UC4
usecase "Sprint Review/Retrospective" as UC5
}

PO --> UC1
PO --> UC2
Dev --> UC3
Dev --> UC4
Dev --> UC5
SM --> UC2
SM --> UC3
@enduml

2. 用例描述:“Sprint Planning”

  • 目标:定义下一个为期2周迭代的范围。

  • 参与者:产品负责人(PO)、开发团队、Scrum Master(SM)。

  • 前置条件:产品待办事项已由PO梳理并排定优先级。

  • 主流程

    1. PO展示最高优先级的用户故事。

    2. 开发团队使用“计划扑克”评估故事所需的工作量。

    3. SM基于历史速度促进产能规划。

    4. 团队承诺Sprint待办事项。

  • 后置条件:创建已承诺的Sprint待办事项;Sprint正式开始。

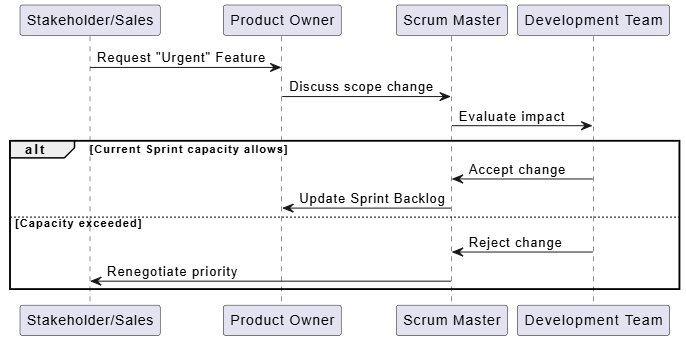

3. 场景行为图(序列图)

该图说明了“注入紧急需求”场景——这是本案例研究中常见的反模式,即利益相关者在活跃Sprint期间打断团队。

@startuml
participant "Stakeholder/Sales" as S
participant "Product Owner" as PO
participant "Scrum Master" as SM
participant "Development Team" as Dev

S -> PO: Request "Urgent" Feature
PO -> SM: Discuss scope change
SM -> Dev: Evaluate impact
alt Current Sprint capacity allows
Dev -> SM: Accept change
SM -> PO: Update Sprint Backlog
else Capacity exceeded
Dev -> SM: Reject change
SM -> S: Renegotiate priority
end
@enduml

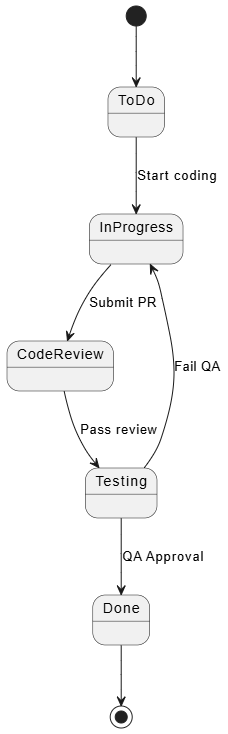

4. 行为图:状态机(Sprint生命周期)

该图对敏捷流程中单个用户故事的生命周期进行建模,跟踪其从“待办”到“完成”的状态。

@startuml
[*] --> ToDo
ToDo --> InProgress : Start coding
InProgress --> CodeReview : Submit PR
CodeReview --> Testing : Pass review
Testing --> Done : QA Approval
Testing --> InProgress : Fail QA
Done --> [*]
@enduml

核心问题

当前的开发团队在转型中举步维艰,导致产品质量和团队士气显著下降。主要挑战包括:

  • 架构债务:遗留单体系统极其脆弱。团队发现,为全国零售商修改某个功能,经常会破坏现有本地农场的核心功能。

  • 沟通孤岛:向微服务方法的转变导致了“功能孤岛”。物流团队、库存团队和支付团队各自为战,导致在Sprint最后阶段进行集成时面临噩梦般的场景。

  • “敏捷中的瀑布”陷阱:尽管声称使用Scrum,但组织实际上在践行“迷你瀑布”。需求通过50页的文档下达,Sprint被视为没有探索空间的微型截止日期,且“完成定义”(DoD)在各个小队间的执行标准不一。

  • 技术瓶颈:手动测试周期和缺乏自动化CI/CD管道意味着部署每月仅进行一次,导致高风险发布和频繁的回滚。

项目范围与约束

  • 时间线:“全国零售商”上线日期不可协商,定于今天起6个月后。

  • 团队构成:3个跨职能小队,每队7人(产品负责人、Scrum Master、3名开发、1名QA、1名DevOps)。

  • 目标:成功将核心库存模块迁移至微服务,同时为现有农场网络保持99.9%的正常运行时间。

  • 预算:固定预算;不允许额外招聘。

关键痛点分析

  • 障碍管理:团队面临持续的外部依赖(例如,等待遗留API文档),而这些依赖并未在Sprint待办事项中被跟踪。

  • 速度波动:Sprint速度极不稳定(在12点到45点之间波动),表明估算实践糟糕且过度承诺。

  • “英雄”文化:知识集中在两名高级工程师身上。当他们不堪重负时,开发就会停滞,成为整个团队的瓶颈。

  • 利益相关者压力:销售团队继续向全国零售商承诺定制功能,这些功能被注入到活跃的Sprint中,导致范围蔓延并破坏计划的工作流。

可视化工作流挑战

为了理解这些部门孤岛如何影响开发生命周期,请思考以下对当前瓶颈的可视化描述:当物流、库存和支付团队在各自的微服务孤岛中独立推进时,缺乏跨团队的集成测试和持续对齐,导致在Sprint末期出现严重的合并冲突和系统级崩溃。

案例研究调查建议领域

  • Scrum实施:评估当前角色(PO、SM)是否正常运作,还是已经退化为传统的项目管理角色。

  • 优先级排序技术:分析产品负责人应如何处理“全国零售商”需求与“核心平台”稳定性之间的张力。

  • 技术卓越性:在活跃的高压项目约束下,提出从手动测试向自动化测试过渡的战略。

结论

对EcoStream项目的深度剖析揭示了一个软件工程中的核心教训:敏捷不仅是一种交付机制,更是一个用于探索与发现的框架。本文展示的UML图表远超传统文档的范畴,它们是对团队当前运营健康状况的严谨审计。通过序列图可视化“紧急需求”注入带来的瓶颈,并通过状态机识别“完成定义”(DoD)的崩溃点,我们将对话的焦点从相互指责转移到了架构与流程的客观审视上。

对于EcoStream而言,要成功扩展其可持续物流平台,解决方案在于收紧敏捷流程的治理边界,同时实现通往生产环境的技术路径自动化。弥合产品愿景与开发团队实际产能之间的鸿沟,需要一种清晰、可视化的通用语言,以确保所有利益相关者对齐于唯一的事实真相。通过充分利用这些建模标准,团队能够将其工作流从对市场压力的混乱反应,重塑为一个有纪律、高吞吐量的引擎,在交付商业价值的同时,绝不妥协核心架构的稳定性。
