1. 常见软件开发与测试模型

1.1 瀑布模型

瀑布模型是⼀种传统的软件开发模型,开发过程按照固定顺序推进:

瀑布模型是⼀种传统的软件开发模型,开发过程按照固定顺序推进,每个阶段完成后,才能进⼊下⼀个阶段。

优点:
1.流程规范,便于管理。
2.文档完整,适合大型组织协作。
3.阶段目标明确,容易进行进度控制

缺点:
1.不适合需求频繁变化的项目。
2.测试介入较晚,问题发现较晚。
3.如果需求前期理解错误,后期返工成本很高。

适用场景:
适合需求非常明确、变化较少的项目,例如:
1.政府系统
2.银行内部系统
3.传统企业管理系统
4.合同制外包项目

1.2 V模型

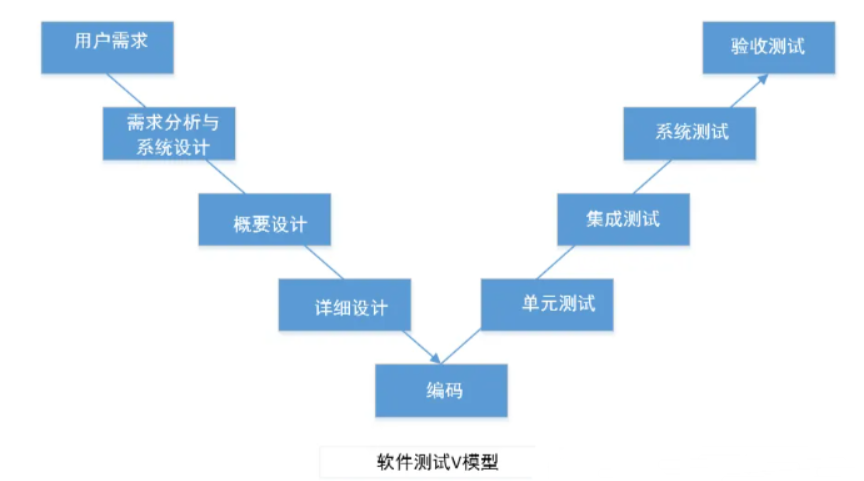

在这里插入图片描述

V模型是在瀑布模型基础上发展出来的测试模型。它强调开发阶段和测试阶段之间的对应关系。

适⽤场景
适合以下类型项⽬:
1. 银⾏系统
2. 医疗系统
3. 政府系统
4. 航空、交通等⾼可靠性系统
5. 需求较稳定的⼤型企业系统

优点
1. 测试阶段清晰。
2. 便于提前设计测试计划和测试⽤例。
3. 能够让测试⼈员更早理解需求和设计。
4. 有利于控制项⽬质量。

缺点
1. 对需求变更的适应能⼒较弱。
2. 仍然偏重阶段式开发。
3. 不适合快速变化的互联⽹项⽬。

1.3 W模型

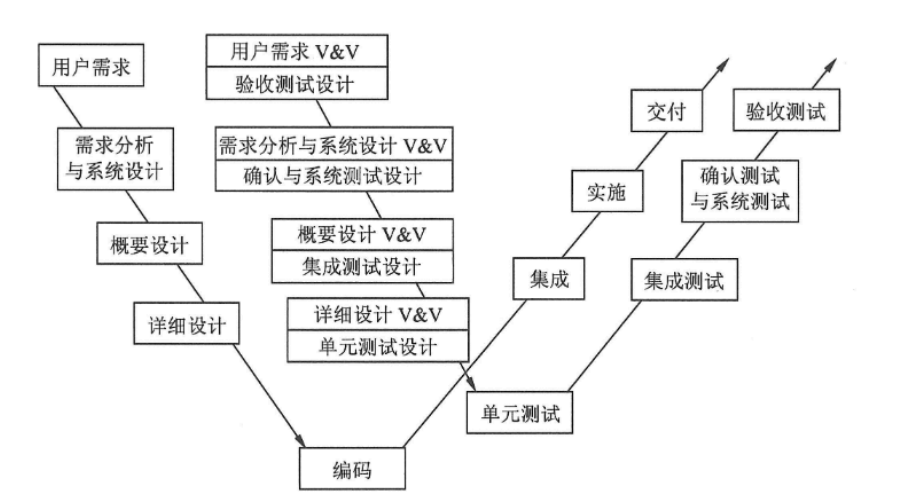

在这里插入图片描述

W模型是对V模型的改进。V模型虽然强调测试和开发对应,但测试仍然容易集中在后期。W模型进⼀步强调:测试应该从需求阶段就开始。

适⽤场景
适合以下项⽬:
1. 周期较⻓的⼤型系统。
2. ⽂档要求较⾼的企业项⽬。
3. 需求分析复杂、业务规则多的系统。
4. 出错成本较⾼的项⽬。

优点
1. 可以在需求和设计阶段提前发现问题。
2. 减少后期返⼯成本。
3. 测试⼈员参与更早,对业务理解更深⼊。
4. 有利于提⾼整体质量。

缺点
1. 流程相对较重。
2. 对⽂档和评审要求较⾼。
3. 不适合节奏⾮常快、需求频繁变化的⼩团队项⽬。

1.4 敏捷模型

  • 包含三个角色五个重要会议
    • 三个角色: 产品经理、项目经理、研发团队
    • 五个重要会议:

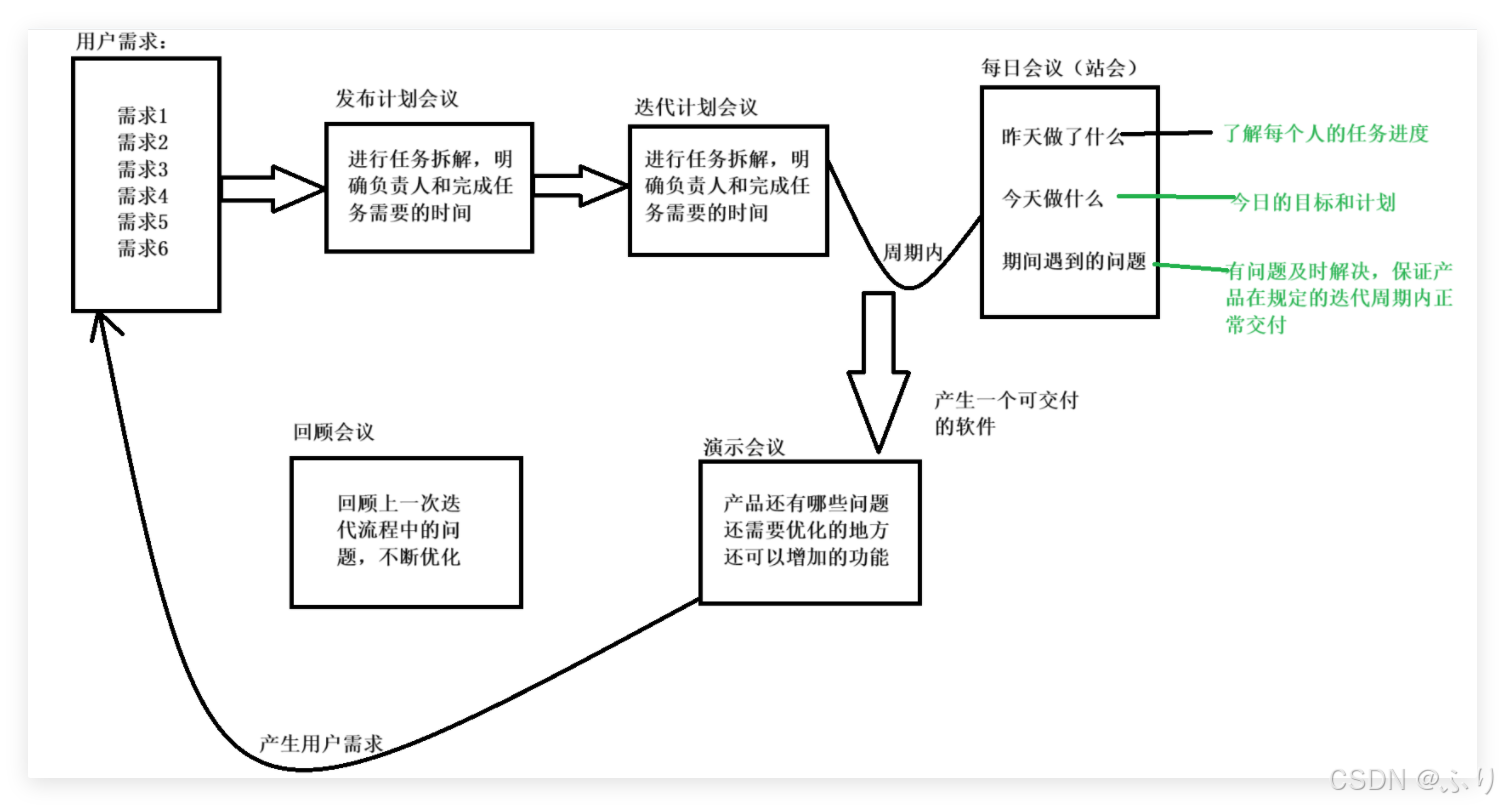

在这里插入图片描述

敏捷开发是⼀种迭代式、增量式的软件开发模式。它不追求⼀次性把所有需求做完,⽽是把项⽬拆成多个⼩版本,每个迭代完成⼀部分功能。

常⻅流程:
需求梳理 → 迭代计划 → 开发 → 测试 → 缺陷修复 → 评审 → 回顾 → 下⼀轮迭代

特点
1. ⼩步快跑,持续交付。
2. 需求可以根据反馈调整。
3. 开发、测试、产品协作频繁。
4. 每个迭代都有相对完整的测试和交付。
适⽤场景
适合以下项⽬:
1. 互联⽹产品
2. 移动 App
3. 电商系统
4. 在线教育系统
5. 需求变化较快的项⽬
6. 初创团队或快速迭代团队
优点
1. 能够快速响应需求变化。
2. 可以持续交付可⽤版本。
3. 测试⼈员可以持续参与项⽬。
4. 有利于快速发现问题和调整⽅向。
缺点
1. 对团队沟通能⼒要求⾼。
2. 如果需求频繁变化但没有管理,容易造成混乱。
3. 对测试⼈员要求较⾼,需要快速理解需求、快速设计⽤例、快速执⾏回归。

2. 敏捷开发测试流程

2.1 需求评审

  • 关注点
    1. 需求清晰度
    2. 异常场景(过期优惠券、退款处理)
    3. 边界条件(数量、权限)
    4. 影响范围(已有功能、多端同步)
    5. 业务规则冲突

2.2 测试点拆分

  • 工具:XMind
  • 示例(购物车)
1. 添加/修改/删除商品
2. 库存不足/下架处理
3. 价格变动
4. 登录态(未登录、多端同步)

2.3 测试用例设计

  • 方法
    • 等价类划分
    • 边界值(如商品数量:0, 1, 99, 100)
    • 场景法
    • 错误推测
    • 判定表

2.4 提测与冒烟测试

  • 开发提测说明
    • 功能范围、自测情况、环境配置、数据库/接口变更
  • 冒烟测试
    • 系统启动
    • 核心流程(登录→购物车→订单→支付)

2.5 测试执行与缺陷跟踪

  • 记录
    • 版本、环境、账号、缺陷详情(标题/步骤/预期/实际/附件)
  • 缺陷管理
    • 状态跟踪(新建→修复→验证)
    • 优先级/严重程度

2.6 回归测试

  • 范围:修复点 + 关联功能(如优惠券修复后验证满减、退款)

2.7 Sprint评审与复盘

  • 评审:完成度、上线标准、遗留问题
  • 复盘:需求变更、Bug分布、测试效率、环境稳定性

3. 几种模型对比总结

模型 特点 适用场景 优点 缺点
瀑布模型 阶段顺序推进 需求稳定项目 流程清晰 变更成本高
V模型 开发阶段对应测试阶段 质量要求高、需求稳定项目 测试计划清晰 灵活性不足
W模型 测试从需求阶段开始 大型复杂项目 缺陷发现早 流程较重
敏捷模型 迭代开发、持续交付 需求变化快的项目 响应快、反馈快 沟通成本高

4. 软件测试避坑指南:如何制定靠谱的测试策略与风险控制?

4.1 到底什么是“测试策略”?

简单来说,测试策略就是测试工作的“作战方案”。它不需要长篇大论,但必须能回答以下 8 个灵魂拷问:

  1. 测什么?(测试范围)
  2. 重点测什么?(测试重点)
  3. 先测什么?(测试优先级)
  4. 怎么测?(测试类型)
  5. 谁来测?(资源安排)
  6. 用什么工具测?
  7. 时间不够时怎么取舍?
  8. 上线风险怎么控制?

4.2 拆解测试策略的五大核心要素

我们以一个电商系统为例,把测试策略拆解开来看:

4.2.1. 测试范围:明确边界

首先要搞清楚本次迭代包含哪些模块。比如电商系统通常包括:登录注册、商品搜索、购物车、订单提交、支付、优惠券、退款、后台管理等。

4.2.2. 测试重点:好钢用在刀刃上

资源永远是有限的,不能“眉毛胡子一把抓”。测试重点通常由以下因素决定:

  • 用户使用频率高
  • 业务风险高(尤其涉及资金、数据安全)
  • 改动范围大
  • 历史Bug较多
  • 影响核心流程

💡 举例: 电商项目中的支付、订单、库存、优惠券、退款就是绝对的高风险模块。这些一旦出问题,直接跟钱过不去,必须优先测!

4.2.3. 测试类型:多维度覆盖

根据项目情况选择合适的测试手段,比如:功能测试、接口测试、UI测试、兼容性测试、性能测试、安全测试、回归测试、冒烟测试、数据库测试、异常测试等。
💡 举例: 针对订单模块,我们可以这样安排:

  • 功能测试:验证下单、取消、支付、退款流程。
  • 接口测试:验证订单提交、查询、退款接口。
  • 数据库测试:验证订单状态、支付状态、库存变化是否落库正确。
  • 性能测试:验证大促期间订单接口能否抗住高并发。

4.2.4. 测试优先级:时间不够时的“保命符”

时间充裕当然要全覆盖,但如果时间紧张,请务必死保:核心主流程 > 高风险模块 > 本次改动模块 > 关联模块 > 历史Bug多发模块
💡 举例: 如果电商项目只剩1天测试时间,优先测:登录 → 商品浏览 → 加购 → 提交订单 → 支付 → 订单查询 → 退款主流程。
至于页面样式细节、低频筛选条件、非核心提示语、冷门配置项,统统延后!

4.2.5. 资源安排:排兵布阵

明确人员分工、测试环境、测试数据、测试工具、时间节点以及风险负责人。

💡 举例: 订单模块由A测试,优惠券由B测试,涉及资金的支付和退款交给经验丰富的老手;接口测试用Postman,Bug管理用禅道,数据库校验用MySQL。


4.3 从策略到落地:测试执行的节奏

有了策略,接下来就是按部就班地执行。一个成熟的测试流程通常包括:
需求评审 → 拆分测试点 → 编写测试用例 → 准备测试数据 → 确认测试环境 → 冒烟测试 → 功能/接口测试 → 提交跟踪Bug → 回归测试 → 输出报告 → 上线评审
其中有两个关卡极其重要:

  • 准入标准(开发提测前): 必须自测通过、主流程走通、提测说明完整、环境部署完毕、无阻塞级Bug。
  • 准出标准(测试完成后): 核心用例执行完毕、阻塞/严重级Bug已修复、主要功能回归通过、遗留问题已评估风险、产品/开发/测试三方确认上线。

4.4 实战中的风险控制:遇到突发怎么办?

项目从来都不是一帆风顺的,常见的风险及应对策略如下:

风险类型 常见场景 应对策略
时间风险 开发提测延期,5天测试压缩成2天 调整优先级,先保核心流程;缩减低风险测试深度;风险暴露给项目经理。
需求风险 需求不清晰或频繁变更 评审时追问异常/边界;对变更部分及时调整用例。
环境/数据风险 测试环境经常超时,缺乏优惠券/库存测试数据 提前准备造数据脚本;环境问题及时抛出并推动运维解决。
业务风险 涉及资金、订单、隐私数据 优先且深度测试高风险模块,增加数据库层面的校验。

🚨 上线前发现严重Bug怎么办?
不能简单说“上”或“不上”,要先评估:影响范围、出现概率、是否有临时方案。如果影响支付/订单/资金,坚决阻塞上线;如果影响较小,可由产品、开发、测试共同评估“带病上线”的风险,并明确修复时间和应急预案。

🚨 上线前风险评审必须确认:

  1. 核心功能是否通过?
  2. 严重Bug是否清零?
  3. 遗留问题是否可接受?
  4. 是否准备回滚方案?
  5. 是否安排上线后值班观察?

4.5 实战案例:一个隐藏的“库存回滚”Bug

之前测试订单取消功能时,页面上看似一切正常:用户取消未支付订单,订单状态变成了“已取消”。但我多留了个心眼,去数据库查了一下,结果发现库存表里的可售库存并没有加回来!
随后我继续验证“超时自动取消订单”,同样存在库存不恢复的问题。经开发排查,原因是:取消订单的代码只更新了订单状态,忘记调用库存回滚逻辑。
修复后,我立刻补充了以下测试场景:

  1. 用户主动取消未支付订单,库存恢复。
  2. 订单超时自动取消,库存恢复。
  3. 支付后退款,库存是否恢复。
  4. 多个用户同时抢购最后一件商品,库存不能扣成负数(并发问题)。
  5. 取消订单后,优惠券和积分是否正确返还。
  6. 订单状态和库存状态是否始终一致。

面试表达Tip: “之前测试订单取消功能时,发现用户取消未⽀付订单后,库存没有正确恢复。页面上看不太明显,所以我⼜查了数据库,发现订单状态已经变成已取消,但库存表⾥的可售库存没有加回来。后来开发确认是取消订单时只更新了订单状态,没有调⽤库存回滚逻辑。修复后,我补充了用户主动取消、超时⾃动取消、⽀付后退款、多用户抢购等场景,并且重点回归了订单状态、库存变化、优惠券返还和积分返还。”


总结: 测试不仅是点点点,更是一场运筹帷幄的战役。制定清晰的测试策略,把控好风险优先级,遇事不慌抽丝剥茧,你就能从“测试执行者”蜕变为“质量守门员”。
