第一篇:整合管理

    请以“论信息系统项目的整合管理”为题进行论述:

1、概要叙述你参与管理过的信息系统项目(项目的背景、项目规模、发起单位、目的、项目内容、组织结构、项目周期、交付的成果等),并说明你在其中承担的工作(项目背景要求本人真实经历,不得抄袭及杜撰)。

2、请结合你所叙述的信息系统项目,围绕以下要点论述你对信息系统项目整合管理的认识:

(1)阐述整合管理的目标,以及作为项目经理,你在执行整合时的责任与角色;

(2)请结合你的项目,给出具体的《经验教训登记册》;

3、请结合你所叙述的信息系统项目,给出本项目的工作绩效报告,并阐述你时如何利用工作绩效报告做好项目整体变更控制的。


《论信息系统项目的整合管理》

项目背景

    为推进智能建造与建筑工业化协同发展,某市住建局建设智慧工地管理平台。平台含十大模块,依托物联网、大数据、AI 视频分析等技术,打造智能化监管平台。系统采用 Java 语言、MVC 三层架构,前后端分离,分为感知层、中间层、应用层。

2023 年 5 月,我公司中标该项目,合同金额 315.6 万元,工期 6 个月。我担任项目经理,组建 18 人项目型团队,分为管理、调研、开发、实施、测试五个小组。

整合管理是项目管理的灵魂,是各领域融合的总纲。项目经理既要对接组织战略,又要带领团队交付成果,全程做好知识沉淀、绩效监控和变更管控。下面我从整合管理的七个过程展开论述。


一、制定项目章程

制定项目章程,就是正式批准项目、授权项目经理动用组织资源的过程。

  • 依据立项文件、合同和公司模板,与甲方、公司领导共同制定《项目章程》。
  • 核心内容:
    1. 正式任命我为项目经理;
    2. 明确里程碑:5 月底完成需求、9 月底完成开发集成、10 月底完成测试、11 月底验收;
    3. 项目目标:6 个月内完成十大功能模块的平台建设。

整合管理的核心目标:资源分配、平衡冲突需求、制定备选方案、裁剪过程、管理跨领域依赖关系。项目经理是整合管理的第一责任人。


二、制定项目管理计划

定义、准备并整合所有计划,形成综合项目管理计划。

  • 依据项目章程,整合范围、进度、成本、质量等子计划。
  • 关键约束:系统响应时间≤3 秒,支持至少 200 个工地同时运行。

三、指导与管理项目工作

执行项目计划、实施批准的变更、记录绩效数据。

  • 建立周例会制度:周五团队内部沟通问题,周一向甲方汇报进展。
  • 针对团队对住建业务不熟的问题,邀请行业专家开展业务培训,保障进度。
  • 定期组织团队建设,增强凝聚力。

四、管理项目知识

沉淀和应用知识,实现项目目标并助力组织学习。

  • 知识积累:针对 AI 视频分析技术,补充完善公司知识库。
  • 技能培训:邀请 AI 专家开展技术培训,提升团队能力。

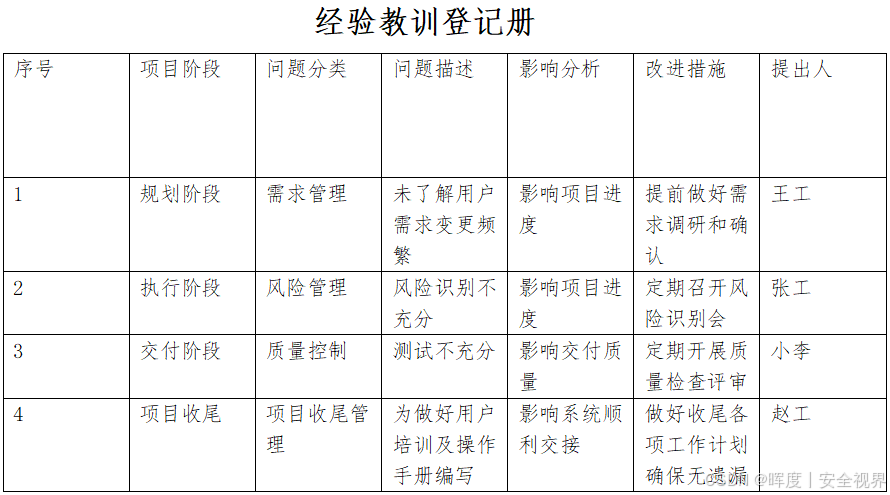

  • 经验分享:每周组织技术交流会,将模型优化等经验录入《经验教训登记册》。


五、监控项目工作

跟踪、审查和报告项目进展,纠偏预测。

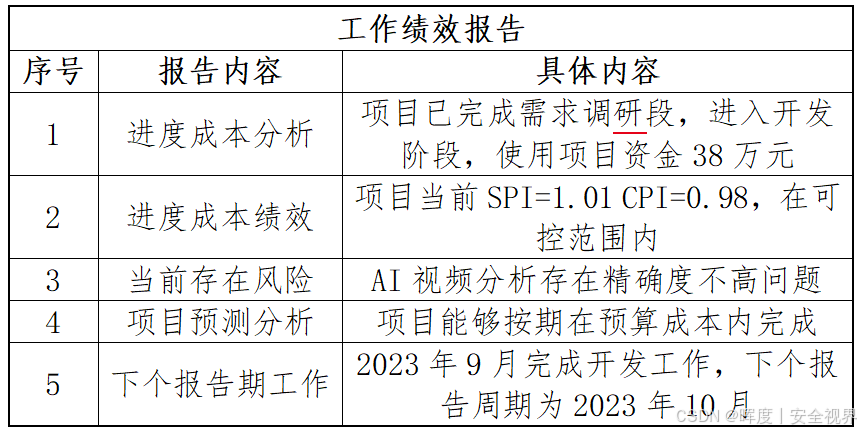

  • 每周开展挣值分析,生成绩效报告,对比计划与实际偏差。
  • 发现智能监控模块 SPI 连续下滑至 0.83,超出阈值。
  • 查明原因:负责 AI 开发的李工经验不足,导致进度滞后。
  • 纠偏措施:替换为经验丰富的工程师,四周内追赶进度,按期完成开发。


六、实施整体变更控制

审查、批准并管理所有变更请求,更新基准。

  • 项目后期,甲方提出增加 “图纸资料电子化管理” 功能。
  • 变更评估:关联现场管理模块,工作量 8 人天,进度延长 3 天。
  • 提交 CCB 审批,获批后更新需求文件、范围基准和进度基准。
  • 安排开发实施,经客户验证通过后,正式纳入交付成果。

七、结束项目或阶段

完结所有活动,正式收尾项目。

  • 组织甲方、公司领导开展验收评审,通过后办理财务结算。
  • 按计划交付所有成果:文档、用户手册、源代码、可执行文件等。
  • 召开项目总结会,将经验教训更新到公司知识库。

项目总结

本项目于 2023 年 12 月顺利验收,管理效率提升 30%,成本节约 10%,质量合格率达 98%,扬尘控制效果提升 60%。

项目成功的关键,在于有效的绩效监控、规范的变更控制和持续的知识管理。整合管理的核心是平衡多方约束、协调各领域,只有统筹推进,才能保障项目成功。今后我将继续精进整合管理能力,在实践中积累经验,不断提升项目管理水平。

========================

第二篇:质量管理

    成功的项目管理是在约定的时间、范围、成本以及质量的要求下,达到项目干系人的期望。质量管理是项目管理中非常重要的一个方面,质量与范围、成本和时间都是项目是否成功的关键因素。

    请以“信息系统项目的质量管理”为题,分别从以下三个方面进行论述:

(1)概要叙述你参与管理过的信息系统项目(项目的背景、项目规模、发起单位、目的、项目内容、组织结构、项目周期、交付的产品等),并说明你在其中承担的工作。

(2)结合项目管理实际情况并围绕以下要点论述你对信息系统项目质量管理的认识。

①项目质量管理的过程及其输入和输出以及主要工具

②管理质量与质量保证之间的联系与不同

③编制一份质量报告。

(3)请结合论文中所提到的信息系统项目,介绍在该项目中是如何进行管理质量的(可叙述具体做法),并总结你的心得体会。

《论信息系统项目的质量管理》

项目背景

为响应国家智能建造发展战略,某市住建局建设智慧工地管理平台,破解传统工地管理痛点。平台含十大模块,依托物联网、大数据、AI 视频分析等技术,打造智能化监管平台。系统采用 Java 语言、MVC 三层架构,前后端分离,分为感知层、中间层、应用层。

2023 年 5 月,我公司中标该项目,合同金额 315.6 万元,工期 6 个月。我担任项目经理,组建 18 人项目型团队,分为管理、调研、开发、实施、测试五个小组。

质量是项目的生命线。本项目质量特点鲜明:一是性能要求高,页面响应≤2 秒,支持 200 个工地稳定运行;二是安全性要求高,需达到等保 2 级;三是数据量大、接口多,需对接多个外部平台。下面我从质量管理的三个过程展开论述。


一、规划质量管理

规划质量管理是识别项目质量要求,明确如何管理和控制质量的过程。

  • 我组织技术骨干、QA 和客户顾问,依据项目章程制定了《质量管理计划》和《质量测量指标》,经公司审批后作为质量管理指南。
  • 核心内容包括:
    1. 质量标准:ISO9001、当地智慧工地建设指南、扬尘排放标准;
    2. 质量目标:支持 200 个工地稳定运行,AI 识别准确率≥95%,人脸考勤准确率≥99%,等保 2 级;
    3. 角色职责:项目经理全面负责,技术负责人制定测量指标,QA 负责过程评审;
    4. 工具方法:核查表、核对单、因果图、控制图;
    5. 质量活动:客户满意度调查、内部质量审核、管理评审。

二、管理质量

管理质量(含质量保证)着眼于过程,确保质量满足干系人需求。管理质量范围更广,包含所有质量保证活动,还涉及产品设计和过程改进。

  • 开展质量审计:依据质量管理计划和测量指标,定期开展审计,发现问题出具《质量改进建议单》,持续追踪效果。例如发现数据库敏感信息明文存储,立即改为 AES-256 加密;发现开发文档术语不统一,及时整改规范。
  • 开展质量培训:邀请住建局专家开展特种设备管理术语培训,整理知识手册,统一开发标准。

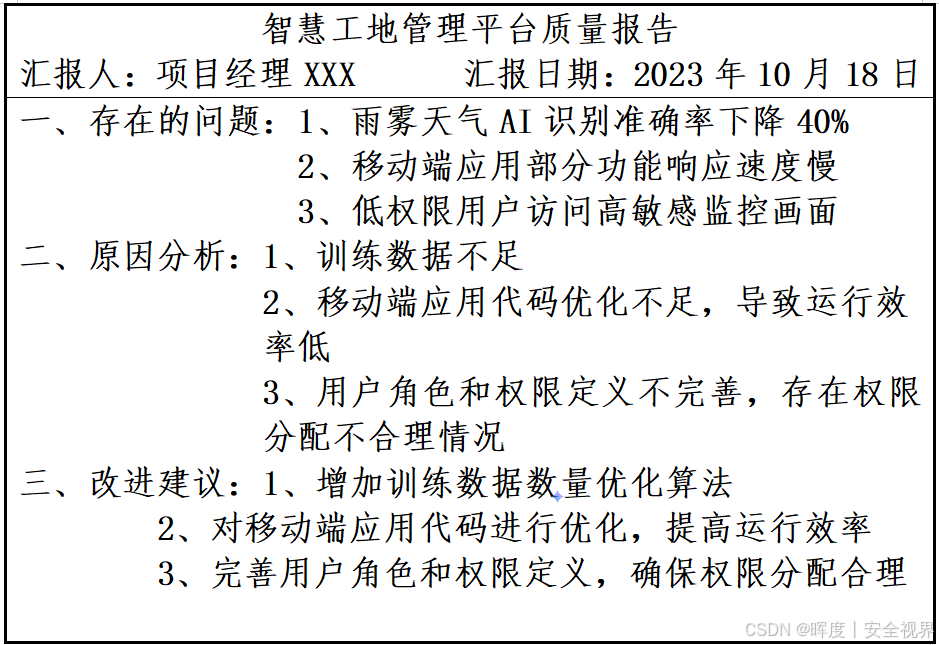

  • 用好质量报告:定期汇总质量问题、原因分析和改进措施,形成《质量报告》,向干系人展示质量状态,争取支持。


三、控制质量

控制质量是检测质量活动结果,评估绩效并建议变更的过程。我们依据质量管理计划、测试计划开展工作,用 BugFree 跟踪缺陷,确保上线前解决所有高优先级问题。

  • 使用质量核对单:设计《代码提测核对单》,规范 UI、文案一致性检查,减少低级 Bug。
  • 开展全流程测试:单元、集成、系统、用户验收、多轮回归测试,硬件设备逐一检测,不合格设备返厂更换。
  • 运用工具分析改进:对移动端卡顿问题,用因果图、帕累托图分析,发现代码优化不足是主要原因,优化后响应速度显著提升。

项目总结

本项目于 2023 年 12 月顺利验收,安全事故率降低 30%,工期缩短 10%,扬尘控制效果提升 60%,推动本地建筑行业智能化发展。

项目成功得益于完善的质量管理计划、有效的过程管理和严格的质量控制。今后我将继续积累质量管理经验,提升项目管理水平,为交付高质量项目保驾护航。


🔥点赞相遇,逢考必过🔥

Logo

AtomGit 是由开放原子开源基金会联合 CSDN 等生态伙伴共同推出的新一代开源与人工智能协作平台。平台坚持“开放、中立、公益”的理念,把代码托管、模型共享、数据集托管、智能体开发体验和算力服务整合在一起,为开发者提供从开发、训练到部署的一站式体验。

更多推荐
