项目进度甘特图,是项目管理中一张极为经典的“时间地图”,以直观的横向条形图,将复杂的项目计划清晰地呈现出来。

它的核心在于两个维度:横轴是时间,纵轴是任务(或工作分解结构WBS) 。每个任务都对应一条水平长条,条的长度代表持续时间,起点和终点则标记了开始与完成日期。一眼扫过去,哪些任务在进行中,先后顺序如何,时间冲突在哪里,都一目了然。

📊 核心构成要素

一张标准的甘特图,远不止是“画几条线”那么简单。它通常包含以下几个关键元素,共同构成了项目的全景视图:

  • 任务列表与层级:位于图表左侧,通过工作分解结构(WBS) 将项目拆解为可执行的“活动”。任务可以分组、分级,展现清晰的父子关系。

  • 里程碑:代表关键节点或重要交付的完成时刻(如“方案定稿”、“项目验收”),通常用一个特殊符号(如菱形)标注,其持续时间为零。

  • 依赖关系:用带箭头的连线表示任务间的逻辑顺序,这是决定项目最短工期的基石。其四种基本类型是:

    • 完成-开始 (FS):最常见,A完成后B才能开始。

    • 开始-开始 (SS):A开始后B才能开始。

    • 完成-完成 (FF):A完成后B才能完成。

    • 开始-完成 (SF):较少见,A开始后B才能完成。

  • 进度追踪:通过阴影、颜色填充或百分比,在计划条形图旁边可视化实际执行状态,直观展示进度偏差。

  • 关键路径:图中决定项目最短总工期的、最长的那条任务链。关键路径上的任务一旦延误,必将导致整个项目延期。它通常会被高亮显示,是管控的重中之重。

⚙️ 演进与现代应用

甘特图并未因技术发展而消失,反而变得更加智能和强大:

  • 从静态到动态:现代项目管理软件(如Microsoft Project)已能实现自动排程。当你修改了某个任务的工期或依赖关系,整个图表会立刻自动刷新,并重新计算关键路径。

  • 角色与粒度:不同角色眼中的甘特图粒度也不同。项目经理关注全局“汇总甘特图”,而具体负责人则关注自己手头更细化的任务。此外,还有用来对比计划基线与实际进度的追踪甘特图

  • 敏捷里的融合:在敏捷开发中,甘特图不再囿于僵化的瀑布模型,更多用于绘制产品路线图,规划多个冲刺阶段的史诗故事和大功能模块。

🧭 价值与误用

甘特图是沟通、规划和监控的绝佳工具,能清晰对齐团队对“何时、谁、做什么”的认知。但也需要着意规避把“滚动式规划”变成“一次性写完”,把工具本身当成目标。工具始终是工具,其背后动态调整、拥抱变化的项目管理思想和持续沟通,远比一张完美的图纸重要。

下面这张框图,可以帮你快速回顾其核心逻辑与构成:

一个典型的 LLM 从数据准备到最终部署上线,可以分为以下几个核心阶段,每个阶段都包含丰富的任务:

LLM 训练与部署项目生命周期

  • 阶段一:数据采集与预处理

    • 任务:爬取海量原始网页、电子书等文本。

    • 任务:数据清洗(去重、过滤有害信息、去除乱码)。

    • 任务:构建 tokenizer 词表并训练分词器。

    • 任务:将文本数据 tokenize 为数字格式,存入二进制文件。

  • 阶段二:预训练

    • 任务:设计或选定模型架构(如 Llama 等)。

    • 任务:搭建大规模分布式训练集群(配置高速网络、存储)。

    • 任务:配置训练超参(学习率调度、优化器如 AdamW)。

    • 任务:执行预训练任务,并持续监控训练损失曲线和吞吐量。

    • 里程碑:得到基础模型(Base Model),具备续写能力,但不善问答。

  • 阶段三:有监督微调

    • 任务:收集或人工构造高质量、多样化的指令-答案对数据集。

    • 任务:设定 SFT 所需的提示模板。

    • 任务:仅计算答案部分的损失,进行监督学习微调。

    • 里程碑:得到SFT 模型,获得基本的对话和遵循指令能力。

  • 阶段四:偏好对齐

    • 任务:收集或生成人类偏好排序数据(对同一指令的不同答案打分排序)。

    • 任务:实现并执行 DPO 训练(或经典的 RLHF 流程)。

    • 任务:进行安全伦理对齐,构建红队测试用例。

    • 里程碑:得到对齐后模型(Aligned Model),符合人类价值观。

  • 阶段五:评估与部署

    • 任务:在公开基准(如 MMLU, HumanEval)和自建评估集上进行评测。

    • 任务:模型量化(如 GGUF/AWQ 压缩)以满足部署硬件要求。

    • 任务:搭建 vLLM 等服务引擎,提供兼容 API,并配置负载均衡。

    • 任务:编写用户文档与开发者文档。

    • 里程碑模型正式上线服务


📈 丰富版 Mermaid 甘特图

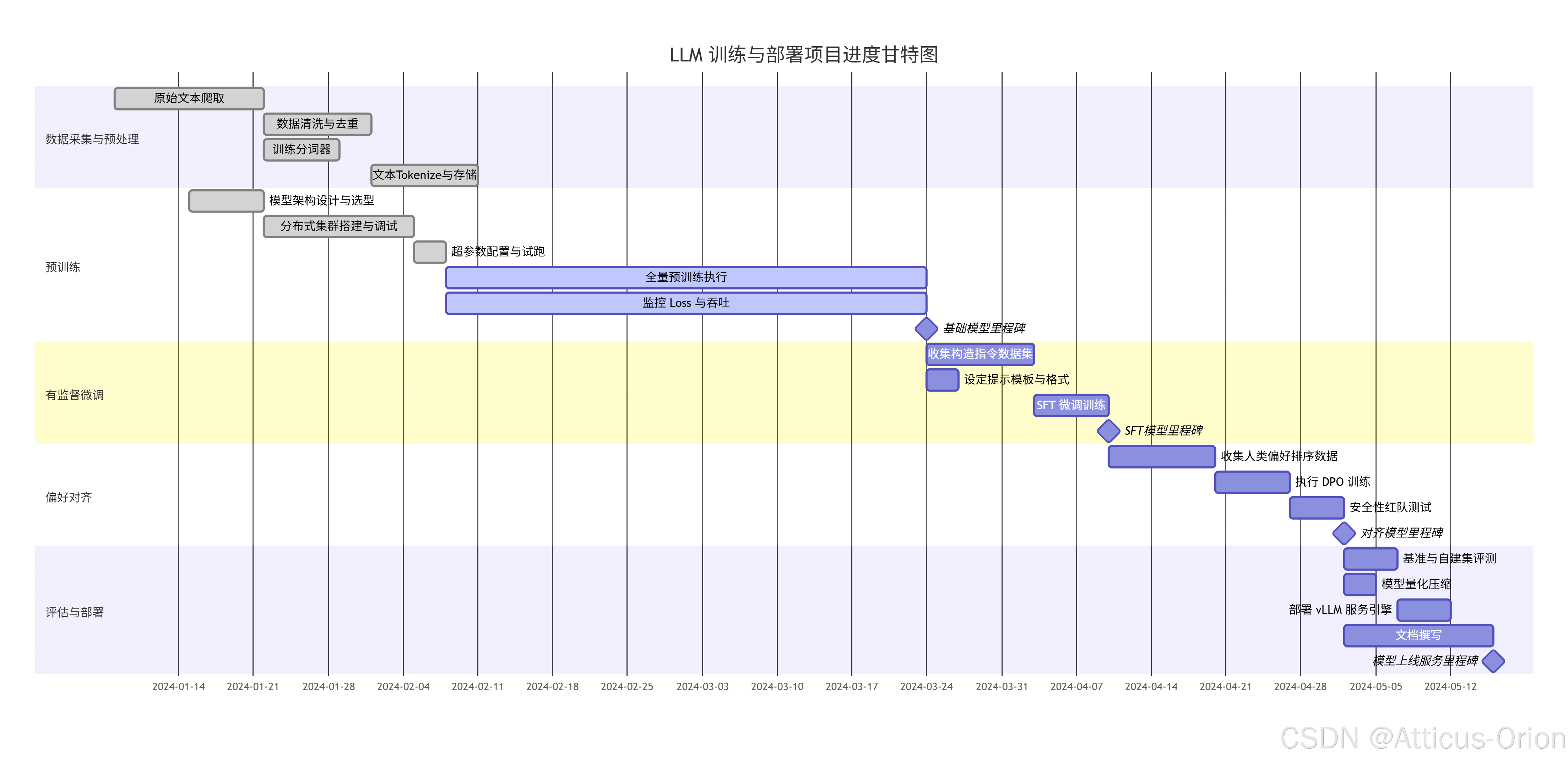

下面的甘特图将上述阶段和关键任务可视化,并标出里程碑与依赖关系。


🧩 图例与要点说明

  1. 状态标记

    • done:已完成的任务,通常用灰色或带删除线的样式显示。

    • active:当前正在进行的任务,在图中会以更明显的颜色突出。

    • 未标记:尚未开始的任务。

  2. 里程碑:代表项目中的关键节点事件,本身不占用时间。图中用菱形标出的四个节点,即是前文所述的四个核心模型产出点。

  3. 依赖关系:通过 after 关键词,清晰地表达了任务的先后逻辑。这是保障项目按最短工期推进的关键约束。
